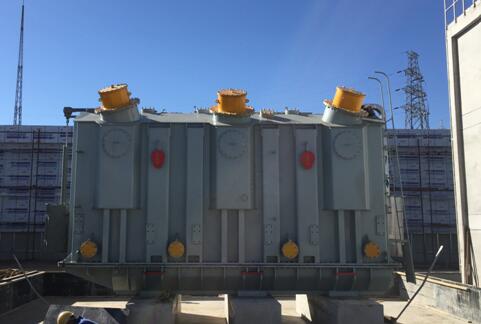

近日,在新能源公司沽源风电制氢综合利用项目升压站扩建工程施工现场,施工作业人员成功将重达73.5吨、容量10兆伏安的主变压器安装到基础指定位置。至此,本项目中新增两台主变压器全部顺利就位,下一步将陆续开展升压站内电气安装工作。
由于现场场地狭小,加之变压器箱体底座面积小、主变中间设置十米高防火墙、就位路径中有障碍物等不利因素,给变压器的就位工作带来了不小的困难。针对这些情况,新能源公司会同施工单位、变压器供货商等相关人员多次踏勘现场,优化主变压器就位方案,认真审核把关就位队伍的机具、材料,确保施工过程安全,最终顺利完成主变压器就位工作。
沽源风电制氢综合利用示范项目位于张家口市沽源县西南部,共安装90台风力发电机组,装机容量200MW,另外配套10MW电解制氢装置。为配合本期工程的送出,需在已建成投产的东辛营220kV升压站扩建2台100MVA的主变压器及相应的35kV母线,本期200MW风电机组拟通过8回35kV线路接入新建2台主变的35kV母线侧。
(供稿:新能源公司)
