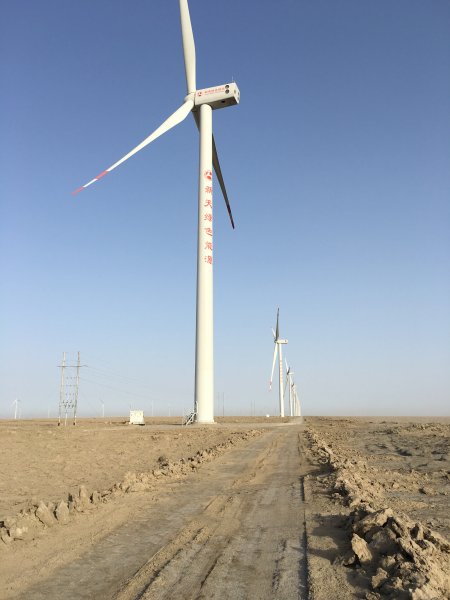

若羌新天罗布庄风电场二期工程场址位于若羌县东北约20km,本期项目装机总容量为50MW。项目于2014年6月30日获得核准,2014年12月10日正式开工,2015年5月19日全部风机基础浇筑完成,8月20日25台风机全部吊装完成。9月16日新疆电力公司召开了启委会,9月21日首台风机并网发电。西北大区管理总部积极协调新疆电网公司,合理安排风机的调试并网,克服了大风、无风等诸多不利条件,终于在10月23日18点58分成功实现了风机全部并网发电的目标。
下一步,西北大区管理总部将加强运行维护管理,确保风机安全稳定运行,争取实现更多上网电量。同时,进一步寻求西北地区风电、光伏、水电、光热、天然气可开发的资源,为公司在西北的绿色清洁能源发展开创新局面。
