近日,唐山乐亭菩提岛海上风电场300兆瓦示范工程试验风场风机基础土建施工正式开工。

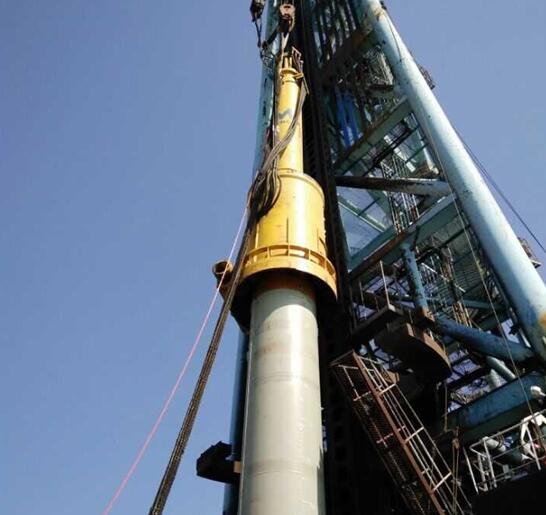

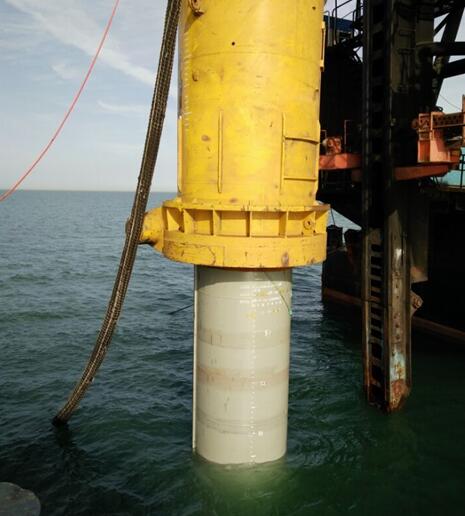

试验桩打桩工作开始之前,乐亭公司各项准备工作进展有序、组织规范合理。组织监理单位、设计单位、施工单位先后开展了试桩工程钢桩制作联合检查、试桩工程钢管制作涂层质量专题会、试桩工程设计交底会、图纸会审、试桩工程第一次工地会议、试桩工程施工方案及安全生产交底会等专题会议,明确了工程建设质量目标,并于4月28日完成开工前的各项准备工作,具备开工条件。在此基础上,乐亭公司严密监测气象及海况,抓住5月4日出现的首个海上施工窗口时机,迅速组织各参建单位投入施工作业,实现了顺利开工,并于5月7日完成了试验钢桩初打作业。施工作业期间,建设单位、监理单位、施工单位组织联合检查,确保了项目的安全生产及文明施工。
唐山乐亭菩提岛海上风电场300兆瓦示范工程,选取风电场第7回路作为试验风场首先施工,为后续海上风电场的建设积累宝贵经验。通过开展49号及后续54号机位的试桩工作,取得必要的试桩参数,将有助于后续进一步优化海上风场高桩承台型式的基础设计,在确保风机基础安全的同时降低风电场建设成本。
